Как бизнесу посчитать окупаемость системы управления проектами и задачами

9 сентября 2026 г.
Редакция VK WorkSpace
Автор статьи

Компании внедряют программы для управления проектами, чтобы ускорить работу команд. Но когда руководству нужно понять, окупается ли система, разговор часто заходит в тупик. Менеджеры говорят, что процессы стали прозрачнее и команда работает быстрее, а финансисты не видят этого в цифрах. Проблема обычно не в инструменте, а в том, что эффект от него считают «на ощущениях».

Между тем эффект можно измерить довольно точно — если смотреть на конкретные показатели работы команды. Рассказываем, как перевести операционные потери команды в рубли и защитить бюджет на внедрение платформы.

Откуда берутся потери: три источника неэффективности

Любая операционная неэффективность в итоге сводится к деньгам. Чтобы посчитать окупаемость (ROI) системы управления задачами, нужно понять, на чем именно компании теряют. Чаще всего причин три:

1. Потери времени

Задачи подолгу ждут старта, потому что висят в личных сообщениях или почте. Сотрудники тратят часы на уточнения требований. Руководители каждый день собирают статусы вручную: дергают людей в чатах, тратят на это свое и чужое рабочее время. В результате часть рабочего времени уходит на координацию и поиск информации. Все эти часы можно было потратить на задачи, которые приносят деньги.

2. Срывы сроков

Когда задачи плохо видны в общем потоке, проблемы обнаруживаются слишком поздно. Руководитель узнает о задержке уже тогда, когда срок почти сорван. Проекты растягиваются, следующие этапы сдвигаются, клиенты ждут. В итоге компания либо теряет в репутации, либо платит штрафы, либо не может закрыть следующие контракты вовремя.

3. Переделки и повторные работы

Задачу сделали не так, потому что ее изначально неправильно поставили. Или потеряли контекст: обсуждали в одном чате, решение поменяли в другом, а до исполнителя оно не дошло. В результате сотрудники возвращаются к уже выполненной работе и тратят время на исправления. Каждая переделка — это двойная, а иногда и тройная стоимость задачи.

Все эти издержки можно измерить: зафиксировать, сколько времени задачи простаивают, как часто срываются сроки и сколько переделок возникает в работе. Дальше их несложно перевести в рубли и понять, сколько компания теряет каждый месяц и за счет чего может появиться экономический эффект после внедрения ПО для управления проектами.

Как посчитать ROI от системы управления проектами: три практических шага

Чтобы оценить эффект, не нужны сложные финансовые модели. Важно последовательно зафиксировать текущие показатели, проверить изменения на пилоте и перевести результат в деньги.

Шаг 1. Зафиксировать базовые показатели (baseline) — как команда работает сейчас

Без сбора эталонных данных считать ROI бессмысленно: не с чем сравнивать результат после внедрения. На этом этапе важно не брать цифры из головы, а определить конкретные показатели. В минимальный набор входят:

  • Время выполнения задачи — от постановки до закрытия.

  • Доля просроченных задач — сколько процентов задач сдается позже дедлайна.

  • Количество переделок — сколько задач возвращается на доработку.

  • Время на координацию — сколько часов в день команда тратит на выяснение статусов, переписку с уточнениями, поиск задач в чатах.

  • Количество задач в работе на одного сотрудника — косвенный показатель загрузки.

Собрать нужные данные можно без отдельного проекта и долгой подготовки. В большинстве случаев достаточно одного рабочего дня, чтобы получить базовую картину по задачам и процессам.

💡 Как быстро собрать baseline

  • Сделайте выгрузку из всех систем, где сейчас живут задачи: таблицы, почта, баг-трекеры.
  • Проанализируйте переписки в рабочих чатах за последние две-четыре недели.
  • Опросите ключевых сотрудников: сколько времени уходит на уточнения и согласования.
  • Возьмите выборку из 20–30 типовых задач — по ней можно оценить динамику.

В результате появляется базовая картина: сколько задач выполняется, сколько времени они занимают и где возникают основные потери.

Шаг 2. Провести пилот на два-три спринта

Задача — быстро проверить на практике, как изменятся показатели при внедрении инструмента для управления проектами.

Как организовать пилот, чтобы его данным можно было доверять:

  • Выберите одну-две команды — для пилота не нужно задействовать много людей.

  • Зафиксируйте тип задач — берите однотипные, чтобы было с чем сравнивать.

  • Не меняйте процессы по ходу пилота — иначе нельзя будет понять, что именно повлияло на результат.

  • На пилоте замеряйте те же метрики, что и в baseline: время выполнения задач, доля просрочек, количество переделок и время на координацию.

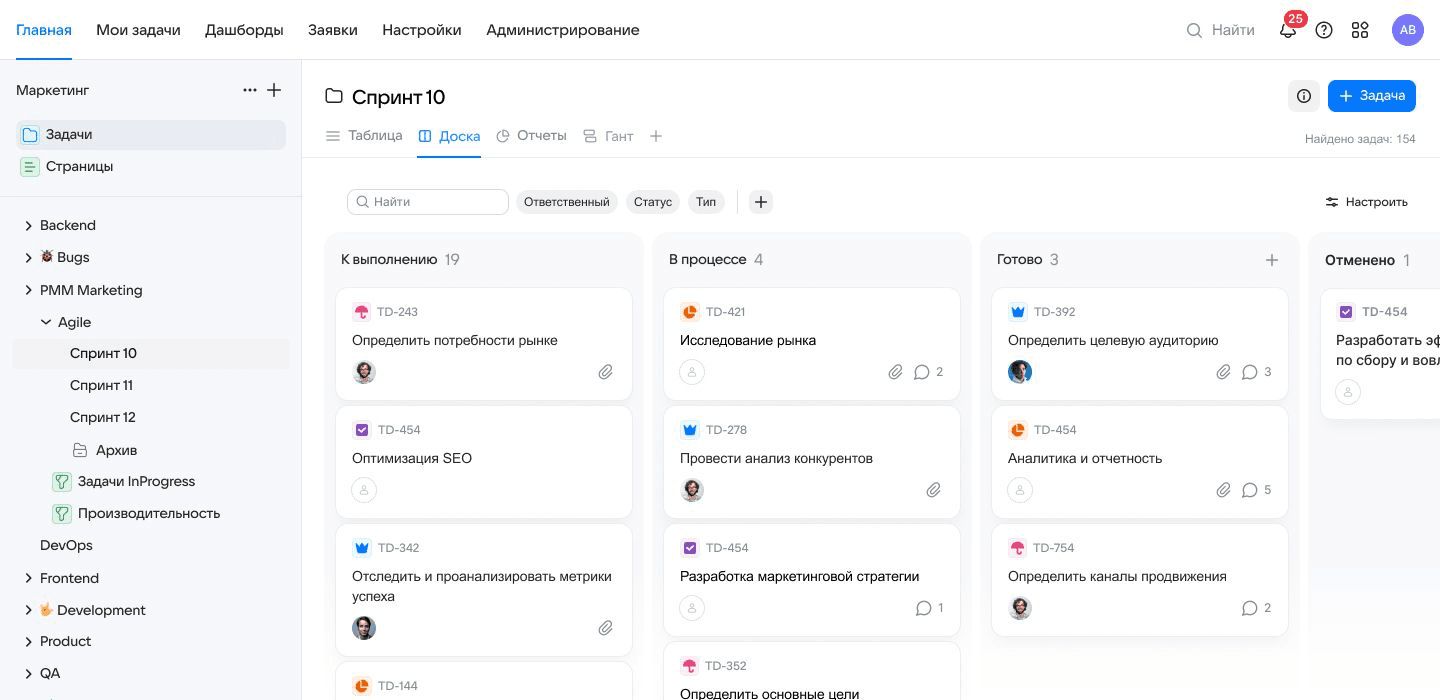

В Проектах VK WorkSpace есть фиксация статусов задач, связь с Git и дашборды с метриками — поэтому базовые показатели для расчета ROI можно собрать прямо в процессе работы

В Проектах VK WorkSpace есть фиксация статусов задач, связь с Git и дашборды с метриками — поэтому базовые показатели для расчета ROI можно собрать прямо в процессе работы

Практика показывает, что уже через два-три спринта становится видно, есть ли устойчивые изменения. Этого достаточно, чтобы сделать предварительные выводы и перейти к расчету эффекта.

Шаг 3. Посчитать экономический эффект

Когда данные пилота получены, сравниваем их с baseline и смотрим, что изменилось:

  • Сократилось время выполнения задач → команда тратит меньше часов.

  • Уменьшилось количество просрочек → снижаются потери от задержек.

  • Стало меньше переделок → уходит лишняя работа.

Дальше эти изменения можно перевести в деньги через простые формулы:

Экономия рабочего времени

(Время задачи «до» − Время задачи «после») × Количество задач в год × Стоимость часа сотрудника

Пример: раньше сотрудник делал задачу за 10 часов, теперь — за 7 часов. Таких задач 200 в год. Средняя ставка — 2 000 ₽/час. Экономия: (10 − 7) × 200 × 2000 = 1 200 000 ₽ в год.

Снижение просрочек

(Доля просрочек «до» − Доля просрочек «после») × Количество проектов × Средняя стоимость задержки

Стоимость задержки можно считать как штрафы по договорам с заказчиками или как упущенную выгоду от сдвига следующих этапов.

Снижение количества переделок

(Количество переделок «до» − Количество переделок «после») × Среднее время на одну переделку × Стоимость часа

Дальше складываем все три составляющие и получаем общий годовой экономический эффект от внедрения.

На его основе рассчитывается ROI:

Формула сравнивает годовой эффект с затратами на систему: результат больше нуля означает, что вложения окупились

Формула сравнивает годовой эффект с затратами на систему: результат больше нуля означает, что вложения окупились

Отдельно можно вычислить срок окупаемости — сколько времени потребуется, чтобы эффект перекрыл затраты.

Такой подход позволяет уйти от оценок в формате «стало удобнее» к конкретным цифрам и понять, дает ли система управления задачами реальную экономию.

Частые ошибки при расчете ROI системы управления задачами

Даже если следовать методике, есть несколько ловушек, из-за которых цифры получаются неправдоподобными или их просто невозможно защитить.

Ошибка 1. Определять эффект «на глаз»

Распространенная история: после пилота собирают обратную связь, сотрудники говорят «стало быстрее» или «процессы стали прозрачнее», и на этом основании менеджеры закладывают 20–30% экономии в расчеты. Финансисты эти данные не принимают — потому что их нельзя проверить. Если нет замеров «до», любые проценты — просто гипотеза.

Ошибка 2. Учитывать только стоимость лицензий

Когда считают затраты на внедрение, часто берут только подписку или стоимость коробки. И забывают про время самой команды: настройку системы, перенос задач, обучение, внутренние пилоты. Это тоже деньги, и их нужно закладывать в расчет, иначе срок окупаемости в плане окажется красивее реального.

Ошибка 3. Сравнивать несопоставимые вещи

Если в baseline брали одни задачи, а в пилоте — другие, сравнение теряет смысл. Например, нельзя сопоставлять срочные инциденты и плановые задачи — у них разная структура и сроки. Или пилот проходит на самой мотивированной команде, а в масштабе работают совсем другие люди. Чтобы дельта была честной, задачи и условия должны быть одинаковыми — хотя бы примерно.

Ошибка 4. Фокусироваться только на скорости

Бывает, что время выполнения задач почти не сократилось, но при этом резко упало количество переделок или просрочек. Если смотреть только на первый показатель, эффекта не видно. А если посчитать все три — экономия окажется значительной. Важно не пропустить источник, который дает основной результат.

Ошибка 5. Масштабировать пилот на всю компанию без поправок

Если пилот дал 20% экономии в команде из пяти человек, это не значит, что во всей компании будет так же. Масштабирование требует поправок на сопротивление изменениям, сложность коммуникаций и другие факторы. Лучше закладывать консервативный прогноз, чем потом объяснять, почему обещанного не случилось.

Где эффект от внедрения ПО для управления задачами может быть максимальным

Экономический эффект от системы управления задачами есть почти в любой компании, но быстрее всего он проявляется там, где много координации, сложных процессов и зависимостей между людьми. В первую очередь это:

  • Распределенные и удаленные команды. Когда люди сидят в разных офисах или часовых поясах, увеличивается время на согласования, теряется контекст, задачи зависают в ожидании ответа. Трекер задач становится «единым окном» для всех участников. Например, в сервисе Проекты VK WorkSpace вся информация о задачах, приоритетах, сроках и обсуждениях хранится в едином пространстве. Встроенная аналитика позволяет руководителям видеть загрузку команды и ситуацию в реальном времени, не собирая статусы вручную.

  • Продуктовая разработка. Здесь много параллельных задач, частые смены приоритетов, жесткие дедлайны по спринтам. Без системы управления легко потерять важную задачу или узнать о проблеме в последний момент.

  • Большие маркетинговые команды. Много разнотипных задач, множество согласований, несколько отделов на одном проекте. В такой связке переделки возникают постоянно: не тот макет, не та площадка, не согласовали с юристами. Программа фиксирует всё на входе и снижает долю хаоса.

  • Проектные офисы и команды, работающие по контрактам. Любая задержка проекта бьет по карману компании — либо штрафами, либо сдвигом следующих этапов. Прозрачность статусов и раннее обнаружение проблем здесь дают прямой финансовый эффект.

  • Сложные проекты с длинным циклом согласования. Если задача проходит через несколько рук — например, от постановщика до исполнителя, потом к юристам, потом к дизайнерам, потом обратно — риск потери контекста растет с каждым шагом. Система сохраняет всю историю обсуждений и не дает решениям зависнуть в переписке.

Независимо от того, к какому типу относится ваша команда, логика оценки эффекта от внедрения платформы для управления проектами всегда одинаковая. Собрать данные, провести пилот, посчитать разницу — вся эта работа занимает не больше месяца. На выходе получаются цифры, с которыми можно идти к руководству: вот сколько компания теряет сейчас, что меняется после внедрения, каков срок окупаемости. Дальше остается только принять решение — оставить всё как есть или перевести команду на работу в системе для управления проектами.

Узнайте больше о Проектах VK WorkSpace

Оставьте заявку на демо — покажем, как задачи, сроки и трудозатраты фиксируются по ходу работы

            Ссылка скопирована
            Поделиться

            Почитать по теме

            7 сентября

            Матрица рисков: как ее построить и не превратить в формальность

            3 сентября

            Петабайт в собственном контуре: как устроен ПАК на базе Диска VK WorkSpace и VK Object Storage

            28 августа

            Что такое дедлайн, почему сроки горят и как научить команду успевать вовремя
