Матрица рисков: как ее построить и не превратить в формальность

7 сентября 2026 г.
Сергей Епифанцев.png
Сергей Епифанцев
Автор статьи

Матрица помогает оценить корпоративные риски по пересечению двух параметров: вероятности возникновения и силы влияния на проект. Чтобы собрать матрицу, нужно составить специальную таблицу и распределить по ней потенциальные угрозы. Но если ее не анализировать и не обновлять, спустя время она перестает работать.

Рассказываем, из чего состоит матрица рисков, как составить ее по шагам и вести вместе с командой так, чтобы она действительно помогала улучшить рабочие процессы.

Из чего состоит матрица рисков

Каждый риск в матрице оценивают дважды: сначала по вероятности, потом по силе влияния. Эти две оценки и задают оси таблицы.

Ось вероятности показывает, насколько реально событие. Вероятность возникновения риска — это оценка шансов, что угроза сработает в горизонте проекта или планового периода. Ее выражают в категориях: высокая, средняя или низкая. Или числом: баллом по шкале от 1 до 5 либо процентом.

Ось влияния, она же ось последствий, отвечает на другой вопрос: что будет, если риск все-таки сработает. Влияние — это масштаб ущерба: прямые потери денег, срыв сроков, уход клиентов, репутационные или юридические последствия. Его тоже оценивают словами или баллами. Отсюда второе имя инструмента, принятое в стандартах управления проектами, — матрица вероятности и последствий: название просто перечисляет обе оси.

Чем выше вероятность и тяжелее последствия, тем ближе риск к опасному углу матрицы. Размерность выбирают под масштаб команды: обычно от 3 × 3 до 5 × 5. Трех градаций хватает небольшой команде, пять дают более тонкую приоритизацию на крупных проектах. Пересечение двух оценок и дает итоговый уровень опасности, поэтому матрицу рисков еще называют матрицей определения уровня риска.

Что такое матрица рисков по сути: способ расставить приоритеты. Она не предсказывает будущее и не заменяет план действий. Матрица оценки рисков отвечает на один вопрос — чем заниматься в первую очередь, а что достаточно держать в поле зрения.

Зоны матрицы рисков: красная, желтая, зеленая

Ячейки матрицы красят в три цвета. Цвет показывает, какого обращения требует риск, который попал в эту ячейку: от красного, где нужны немедленные действия, до зеленого, где достаточно наблюдения. Из-за такой раскраски инструмент и получил название светофорной матрицы рисков.

Красная зона — критические угрозы, способные остановить проект. Сюда попадает высокая вероятность с критичным влиянием, высокая вероятность со средним влиянием и средняя вероятность с критичным. По таким рискам работу начинают сразу: назначают ответственного, готовят план снижения и резервный сценарий.

Желтая зона — средний уровень. Событие вероятно, но ущерб небольшой, либо ущерб велик, но событие маловероятно. Такие риски держат на контроле и заранее договариваются, кто и что делает в случае их срабатывания.

Зеленая зона — слабое влияние при невысокой вероятности или низкая вероятность при среднем влиянии. Эти риски просто принимают: отдельный план не готовят, но и из таблицы не убирают.

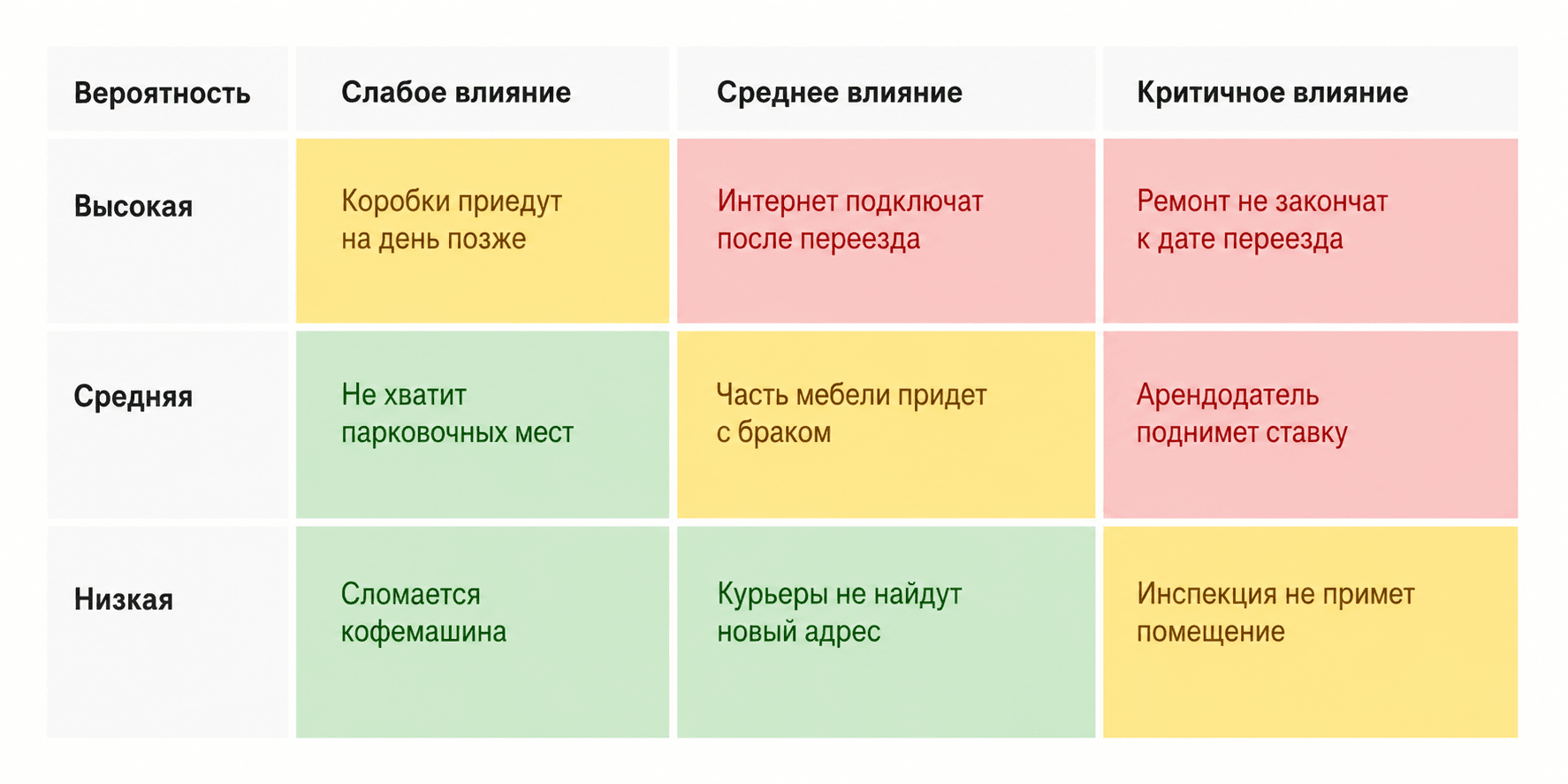

Расположение зон в матрице рисков 3 × 3 на примере переезда офиса

Расположение зон в матрице рисков 3 × 3 на примере переезда офиса

Границы зон компания задает сама, и одни и те же ячейки разные команды красят по-разному. Там, где срыв срока стоит дорого, в красную зону уйдет и средняя вероятность со средним влиянием — та ячейка, которая в примере выше окрашена в желтый. Команда, привыкшая работать в условиях неопределенности, оставит красным только верхний правый угол таблицы.

Договориться о границах стоит до того, как расставите оценки. Иначе граница поедет под текущие обстоятельства: неудобный риск покрасят желтым, по нему не назначат ответственного, и к нему не вернутся до того дня, когда он сработает.

Виды матриц рисков

Матрицы бывают двух видов, в зависимости от того, чем заполнены ячейки: словами или баллами.

Качественная матрица работает на словесных шкалах, тех самых, что были в примере выше: вероятность низкая, средняя или высокая, влияние слабое, среднее или критичное. Качественная оценка — это суждение экспертов без вычислений. Собрать такую матрицу можно за одну встречу, она понятна без пояснений. Малому и среднему бизнесу ее обычно достаточно.

Балльная матрица (она же числовая) переводит те же оценки в цифры. Вероятность и влияние получают балл по шкале от 1 до 5 или от 1 до 10, а уровень риска считают как произведение: вероятность 4 и влияние 5 дают 20 баллов из 25 возможных.

Зоны здесь тоже цветные, но границы задают числами. Команда заранее договаривается, какие диапазоны баллов чему соответствуют: например, от 1 до 5 — зеленая зона, от 6 до 11 — желтая, от 12 и выше — красная. Дальше ячейки красят по этим границам, а не по сочетанию слов. Это удобно: чтобы сместить порог, достаточно поменять одно число.

Числовая матрица риска удобнее и для ранжирования: когда рисков три десятка, отсортировать их по оценкам быстрее, чем спорить о словах. Количественный анализ считают в деньгах и днях: ожидаемая денежная стоимость, дерево решений, имитационное моделирование.

Иногда составляют матрицу рисков и возможностей. Такой вариант матрицы добавляет к списку угроз еще и позитивные события: например, спрос окажется выше плана и понадобится срочно расширять склад. К такому событию тоже готовятся заранее, иначе возможность пройдет мимо.

В крупных проектах к вероятности и влиянию добавляют третий параметр — скорость наступления. Он нужен, чтобы развести риски внутри одной зоны: два события с одинаковым баллом требуют разной реакции, если одно сработает через неделю, а другое через год.

Где применяется матрица рисков

Метод матрицы рисков работает на двух уровнях: отдельного проекта и компании целиком. Разница в горизонте и в том, кто отвечает за таблицу.

Матрица рисков проекта охватывает угрозы конкретной инициативы: запуск продукта, внедрение системы, переезд офиса. Горизонт равен сроку проекта, оценки пересматривают на контрольных точках. Ведет таблицу руководитель проекта вместе с командой.

Матрица рисков предприятия собирает операционные, финансовые, юридические и стратегические угрозы всей компании. Горизонт здесь год и больше, а владельцы — руководители направлений и собственники. На этом уровне таблица становится частью управления рисками: она связывает угрозы с бюджетом на их снижение и помогает объяснить совету директоров, почему деньги уходят именно туда.

Метод описан в PMBOK, международном своде правил по управлению проектами, и в стандарте ISO 31000 по управлению рисками. Так что если руководство спросит, откуда взялся подход, ответ есть.

Задача у матрицы на обоих уровнях одна: превратить бесконечный список того, что может пойти не так, в короткий перечень приоритетов.

Важно знать

В международных методиках матрица вероятности и последствий описана как базовый инструмент приоритизации. В PMBOK Guide (PMI) — как probability and impact matrix, техника качественного анализа рисков. В стандарте IEC 31010:2019 «Risk management — Risk assessment techniques», который сопровождает ISO 31000, — как матрица «последствия — вероятность».

Как составить матрицу рисков: алгоритм из шести шагов

Шаг 1. Определите цель и границы

Что оцениваете: проект, направление или компанию целиком? На каком горизонте? Кто участвует в оценке? Без границ в таблицу попадут несопоставимые угрозы, и приоритеты в ней не выстроятся.

Шаг 2. Соберите риски

Проведите мозговой штурм с командой, поднимите опыт прошлых проектов, опросите смежные отделы: продажи, юристов, финансистов. Формулируйте риск как событие с последствием: например, «поставщик срывает сроки отгрузки, монтаж сдвигается».

Шаг 3. Договоритесь о шкалах

Решите до оценки, что считать критичным влиянием, и привяжите шкалу к своим цифрам: например, сдвиг срока больше чем на месяц или потеря свыше 10% выручки. Иначе каждый будет оценивать по своему представлению о критичном уровне.

Шаг 4. Оцените риски по двум осям

Каждое событие получает оценку вероятности и оценку влияния. Спорные случаи разбирайте вслух: если один считает вероятность высокой, а другой низкой, за этим обычно стоит разная информация.

Шаг 5. Разместите риски в таблице

Разнесите события по ячейкам и раскрасьте зоны. Здесь и появляется тот самый квадрат рисков, он же таблица рисков или квадрат оценки рисков. Картина приоритетов впервые видна целиком.

Шаг 6. Назначьте действия и дату пересмотра

По красной зоне: ответственный, план снижения, резервный сценарий. По желтой: наблюдение и заранее оговоренная реакция. Стратегии выбирают из четырех: избежать риска, снизить его, передать (страхование, ответственность подрядчика по договору) или осознанно принять.

Тут же назначьте дату следующей встречи по матрице и человека, который ее соберет. На этой встрече команда проходит по таблице сверху вниз и отвечает на пять вопросов: что за это время сработало, что уже неактуально, какие риски сместились между зонами, что появилось нового и где сорваны сроки по красной зоне. Правки вносят сразу в таблицу.

Главная ошибка — построить матрицу один раз и убрать в папку. Оценки устаревают быстрее, чем кажется: меняются подрядчики, законы, курсы валют и состав команды. Риски мигрируют между зонами, появляются новые, а часть из них закрывается сама. Матрица, которую не пересматривали полгода, опаснее, чем ее отсутствие: она создает ложное ощущение, что риски находятся под контролем.

Пример заполнения матрицы рисков

Разберем пример: региональная торговая компания открывает филиал в соседнем городе. Команда собирает риски на общей встрече, отбирает шесть основных и оценивает каждый по шкале от 1 до 5. Пороги считают так: от 1 до 5 баллов — зеленая зона, от 6 до 11 — желтая, от 12 и выше — красная.

Формально открытие филиала — проект, но риски здесь затрагивают всю компанию: деньги, персонал, поставщиков. Поэтому пример работает и как матрица рисков проекта, и как срез уровня предприятия. Оценки и планы действий команда сводит в таблицу.

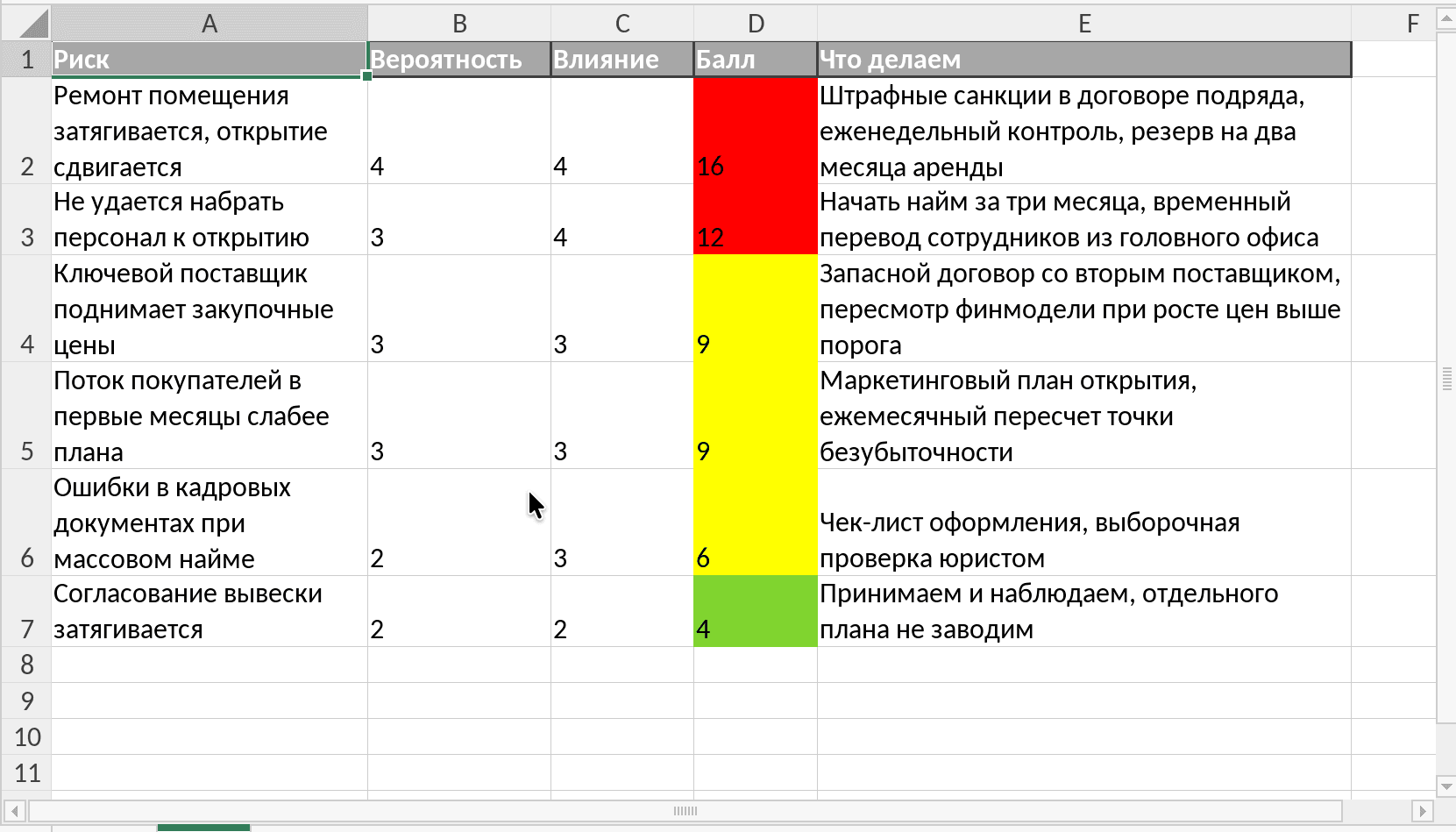

Пример заполнения матрицы рисков в редакторе таблиц VK WorkSpace: шесть рисков открытия филиала с баллами и планами действий. Цифры учебные и показывают механику

Пример заполнения матрицы рисков в редакторе таблиц VK WorkSpace: шесть рисков открытия филиала с баллами и планами действий. Цифры учебные и показывают механику

Основные усилия уходят на ремонт и наем — по ним 16 и 12 баллов. В колонке действий у обоих конкретные шаги со сроками и деньгами: резерв на два месяца аренды, наем за три месяца до открытия. Согласование вывески набрало четыре балла, и решение по нему такое: принимаем риск и наблюдаем, отдельных шагов не предпринимаем. Заодно таблица дает аргументы для бюджета: из нее видно, почему резерв просят на аренду, а не на маркетинг.

Наем с 12 баллами попал в красную зону по нижней границе. Такие строки разбирают отдельно: команда решает, начинать ли полноценную работу или пока держать риск на контроле.

При работе с баллами стоит помнить об ограничении. Произведение уравнивает разные ситуации: редкое, но катастрофичное событие с оценками 1 и 5 и частое, но мелкое с оценками 5 и 1 дают одинаковые пять баллов. Работать с ними нужно по-разному: первое требует резервного сценария, второе — отлаженной процедуры. Балл открывает обсуждение, а не закрывает его.

Где удобнее вести матрицу рисков вместе с командой

Чаще всего матрицу ведут так: руководитель собирает оценки, сводит их в файл на своем компьютере и рассылает команде по почте. Через месяц у финансового директора одна версия, у руководителя проекта — другая, правки конфликтуют, и никто не знает, какая из таблиц актуальна.

Чтобы избежать подобной путаницы, лучше перенести всю работу в общее пространство. Если результат мозгового штурма, таблица и задачи по отработке рисков находятся в одном окне, версия останется одна на всех и каждый будет понимать, за что отвечает. Например, в цифровой среде VK WorkSpace матрицу рисков можно вести с помощью сервисов.

Таблица в Документах, файл на Диске. Матрица лежит в защищенном корпоративном облаке, а команда работает с ней во встроенном онлайн-редакторе. У всех открыт один файл, вопрос актуальной версии отпадает. Спорные оценки рисков можно обсуждать в комментариях к строкам. История версий показывает, кто и когда менял баллы: например, видно, что в марте у риска было 6 баллов, а в июле уже 12. Доступ открывают на команду или адресно, а на внешние ссылки можно поставить пароль, ограничить срок действия и количество скачиваний.

Диск VK WorkSpace: файлы доступны в настольных, мобильных приложениях, а также веб-версии

Диск VK WorkSpace: файлы доступны в настольных, мобильных приложениях, а также веб-версии

Работа по красной зоне в Задачах. Каждый риск красной зоны переносят в задачу: ответственный, срок, план снижения риска в описании. Дальше работа идет так же, как с обычными задачами — статус видно всей команде, а не только тому, кто ведет матрицу. Если риск всплыл в рабочем чате, задачу можно поставить прямо из сообщения.

Для больших команд и сложных процессов есть сервис Проекты: там задачи по рискам собираются вместе с остальными задачами проекта, со сроками и общей картиной по загрузке. В нем рутину можно автоматизировать: менять статусы по условию, назначать исполнителей, отправлять уведомления ответственным.**

Проекты VK WorkSpace: канбан-доска

Проекты VK WorkSpace: канбан-доска

Отбор рисков на Доске. Если собираете матрицу с нуля, начните с командного мозгового штурма. Выпишите риски стикерами на онлайн-доску, сгруппируйте их по причинам и проведите голосование. Каждый участник получает несколько голосов и отдает их рискам, которые считает главными, — так из длинного списка остаются те, с которыми команда действительно будет работать. Включите настройку «Один голос на объект», чтобы никто не отдал все голоса одному стикеру. Если оценки могут подстроиться под мнение руководителя, включите анонимный режим.

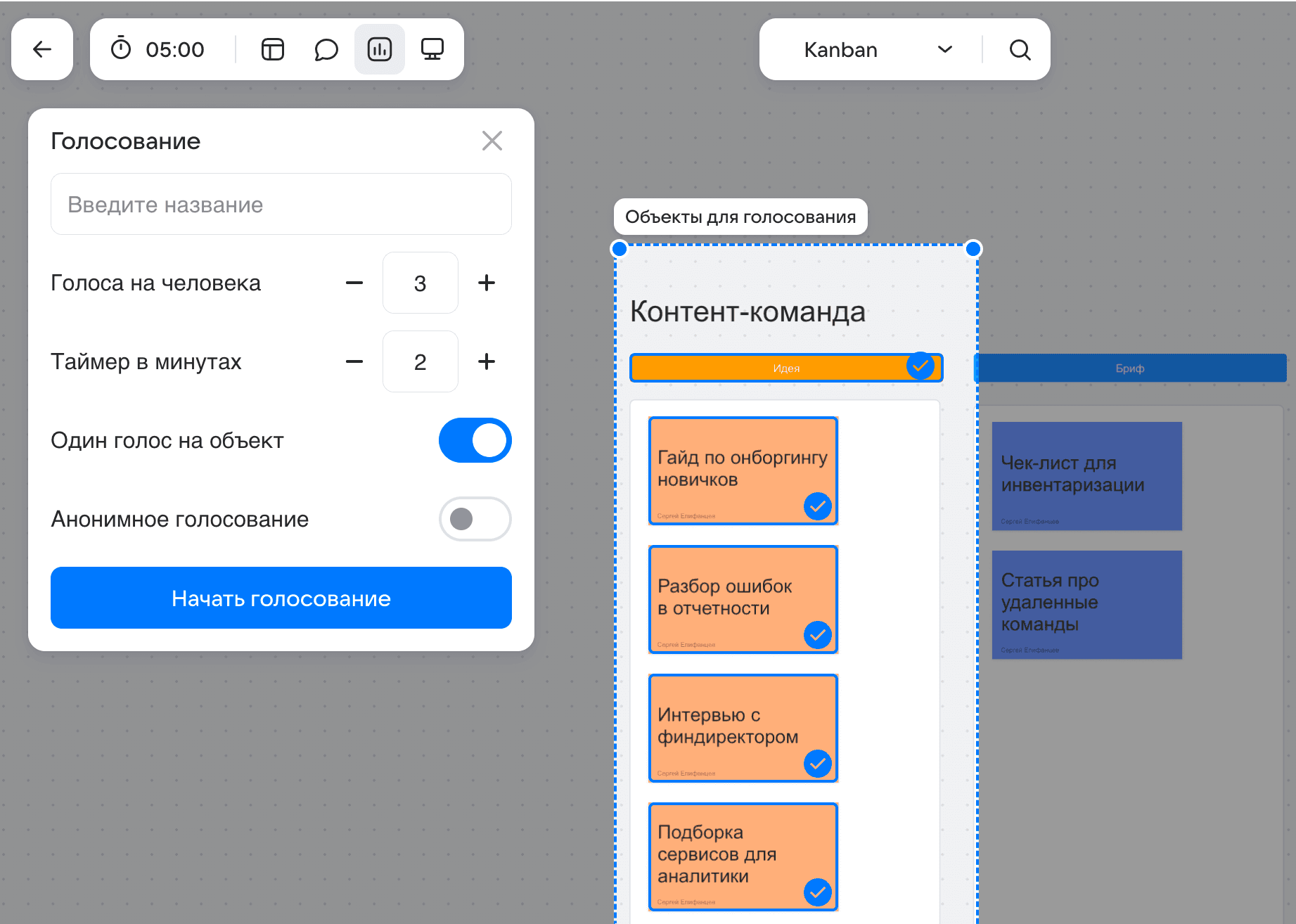

Настройки голосования на Доске: можно указать, сколько голосов у каждого участника и сколько времени идет отбор

Настройки голосования на Доске: можно указать, сколько голосов у каждого участника и сколько времени идет отбор

Напоминание о встрече в Календаре. Договорившись о дате следующей встречи по матрице, сразу поставьте повторяющееся событие и добавьте постоянный состав участников. Напоминание придет само, и пересмотр не будет зависеть от того, вспомнит ли о нем руководитель. Ссылка на Видеоконференции добавится в событие автоматически — распределенной команде не придется искать ее в переписке.

Заключение

Матрица рисков — инструмент, простой в сборке, но капризный в ведении. Две оси, три цвета, шесть шагов алгоритма — первую версию команда собирает за одну встречу. Ценность создает то, что происходит дальше: перенос красной зоны в задачи с ответственными и регулярные пересмотры с зафиксированной датой.

VK WorkSpace — российская цифровая среда для совместной работы команд. В ней есть Диск, Документы, Доска, Мессенджер, Видеоконференции, Задачи, Проекты, Почта, Календарь и другие сервисы. Матрицу рисков можно вести в Документах, отбирать риски на Доске, а работу по красной зоне — в Задачах, не переключаясь между приложениями. Попробовать все сервисы можно за 1 ₽ на 30 дней.

Частые вопросы

Чем матрица рисков отличается от реестра рисков?

Реестр — полный список рисков с описанием, владельцем, оценками и планом действий по каждому. Матрица — визуальный срез этого списка по двум осям, который показывает приоритеты. Инструменты работают в паре: реестр хранит детали, матрица помогает решить, чем заниматься в первую очередь.

Как часто нужно обновлять матрицу рисков?

Рабочий ориентир — раз в квартал, для быстрых проектов — на каждой контрольной точке. Плюс внеплановый пересмотр после значимых событий: смены подрядчика, нового закона, крупного инцидента. Матрицу, к которой не возвращались больше полугода, проще собрать заново, чем править: за это время меняется и состав рисков, и шкалы.

Кто должен заполнять и вести матрицу рисков?

Оценки дают те, кто ближе к рискам: команда проекта и руководители направлений. Координирует работу один человек — руководитель проекта, риск-менеджер или операционный директор. Он отвечает за актуальность таблицы, даты пересмотров и перенос критичных рисков в задачи, но не выставляет оценки в одиночку.

Можно ли вести одну матрицу на несколько проектов сразу?

Лучше вести отдельную матрицу на каждый проект: шкалы влияния у них разные. Потеря миллиона рублей для небольшого проекта критична, для крупного это фон. Для управления портфелем поверх проектных матриц собирают сводную картину уровня компании с едиными шкалами.

Что делать с риском в красной зоне, если повлиять на его вероятность нельзя?

Снижать не вероятность, а влияние, вторую ось матрицы. Работают резервы денег и времени, дублирующий поставщик, страхование, ответственность подрядчика по договору. Отдельно готовят план реагирования с триггером: заранее описывают, кто и по какому сигналу запускает резервный сценарий.

Обязательно ли использовать балльную оценку или достаточно качественной?

Небольшой команде и большинству проектов хватает словесных шкал из трех градаций: они быстрее и не создают ложной точности. Балльная оценка нужна, когда результаты встраиваются в финансовую модель или регулярную отчетность, а также при большом количестве рисков, которые иначе трудно ранжировать. Сами баллы остаются экспертным суждением.

Матрица рисков и угроз — это то же самое, что матрица рисков?

Да, это одно и то же название инструмента. Иногда так же называют расширенный вариант, где вместе с угрозами оценивают возможности — позитивные события, к которым тоже стоит подготовиться заранее.

Попробуйте VK WorkSpace для совместной работы над матрицей рисков

Оставьте заявку — расскажем, как перенести таблицу в Документы, настроить доступы для команды и связать риски с задачами. Подберем тариф под размер вашей команды.

            Ссылка скопирована
            Поделиться

            Почитать по теме

            3 сентября

            Петабайт в собственном контуре: как устроен ПАК на базе Диска VK WorkSpace и VK Object Storage

            28 августа

            Что такое дедлайн, почему сроки горят и как научить команду успевать вовремя

            27 августа

            Резервное копирование данных: что это, зачем нужно и как защитить данные бизнеса от потери
